Descripción del proyecto
Que está pasando en tu comunidad
Estamos modernizando la red de transmisión eléctrica en el área metropolitana de Denver y en las comunidades suburbanas cercanas. Los proyectos incluyen:
- Condados de Adams, Arapahoe, Broomfield, Denver, Douglas y Jefferson.
- Ciudades de Aurora, Broomfield, Castle Pines, Centennial, Commerce City, Denver, Englewood, Federal Heights, Greenwood Village, Lakewood, Littleton, Lone Tree, Sheridan y Westminster.
La modernización del sistema permitirá incrementar la capacidad de generación de energía renovable, reducir las emisiones y mantener los costos de la energía.
El 2 de enero de 2026, la Comisión de Servicios Públicos de Colorado emitió un Certificado de Conveniencia y Necesidad Pública para estos proyectos, dentro del procedimiento número 24A-0560E.
Le invitamos a visitar nuestra página de proyectos para conocer los detalles de cada proyecto.
Necesidad del proyecto y beneficios asociados
Estamos fortaleciendo la red eléctrica de Denver para integrar más energía limpia. En 2024, la Comisión de Servicios Públicos de Colorado aprobó nuestro Plan de Recursos Energéticos, que añade 6,100 megavatios de nueva generación eólica, solar, y de gas para apoyar los objetivos estatales y las metas corporativas de reducción de emisiones. Nuestra línea de transmisión Colorado’s Power Pathway distribuirá esa energía a los centros de consumo y se espera que esté finalizada en 2027.
Para mantener la fiabilidad del sistema y la calidad del suministro mientras se incorporan nuevas fuentes, es necesario realizar modernizaciones estratégicas en la red metropolitana de Denver. Las modernizaciones de la transmisión del área metropolitana de Denver incluyen modernizaciones dirigidas de infraestructura en toda el área metropolitana de Denver.
Calendario
La construcción se realizará entre 2026 y 2032:

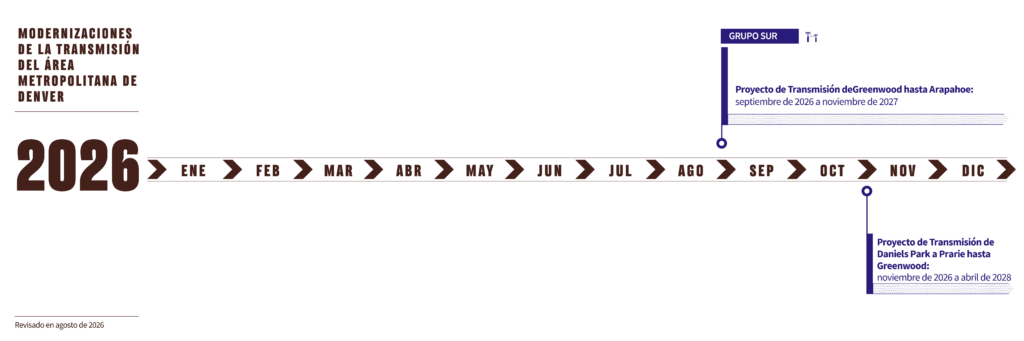

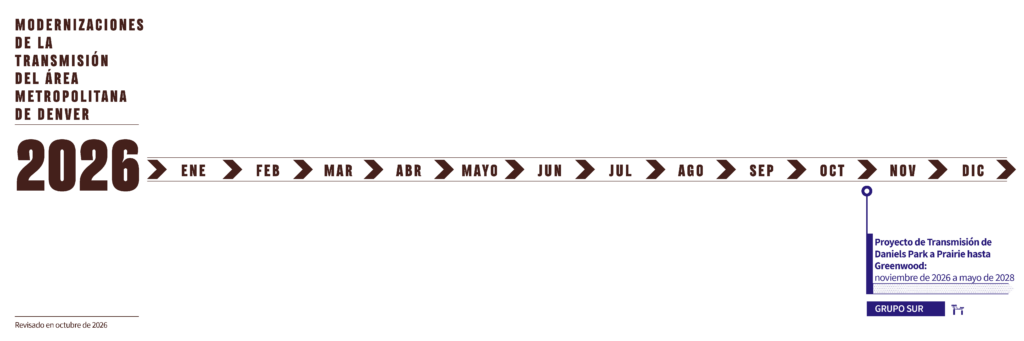

- En 2026, construcción incluirá los proyectos de Greenwood hasta Arapahoe y Daniels Park hasta Prairie hasta Greenwood en el grupo sur.

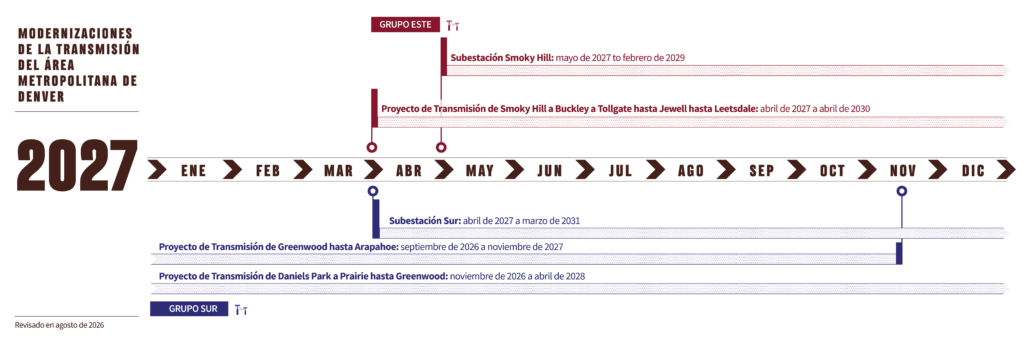

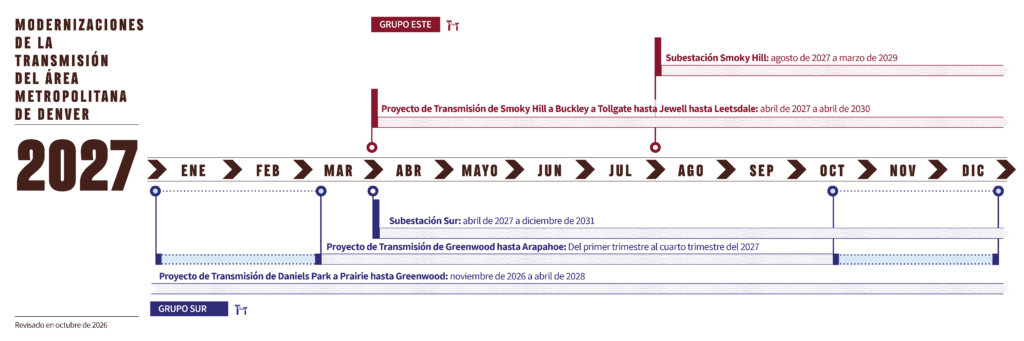

- En 2027, los siguientes proyectos comenzarán construcción: la Subestación Smoky Hill y Smoky Hill a Buckley a Tollgate hasta Jewell hasta Leetsdale en el grupo este; y la Subestación Sur en el Grupo sur.

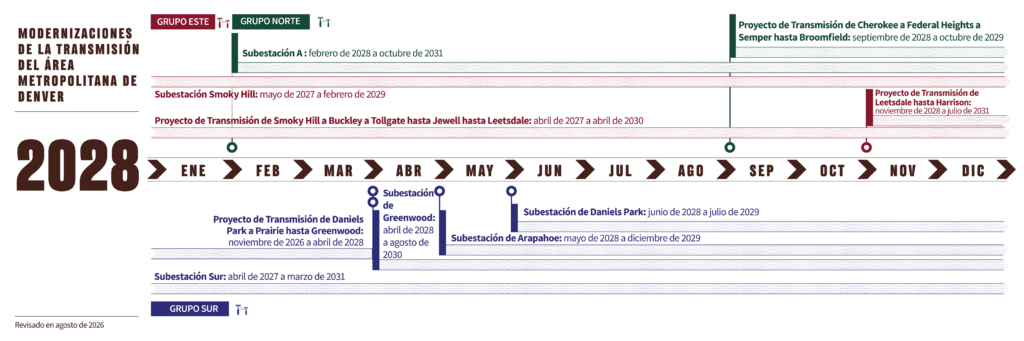

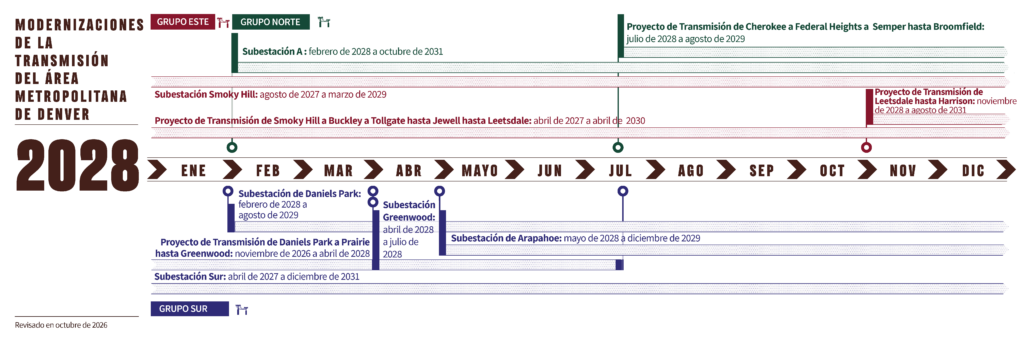

- En 2028, construcción comenzará para los proyectos Leetsdale hasta Harrison en el grupo este; la Subestación Greenwood, la Subestación Arapahoe y la Subestación Daniels Park en el grupo sur; y Cherokee a Federal Heights a Semper hasta Broomfield, junto con el desarrollo de la Subestación A en el grupo norte.

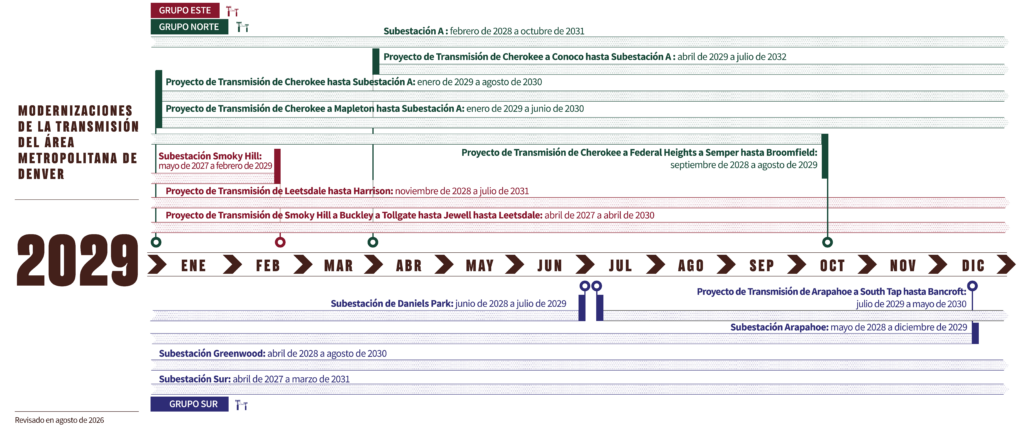

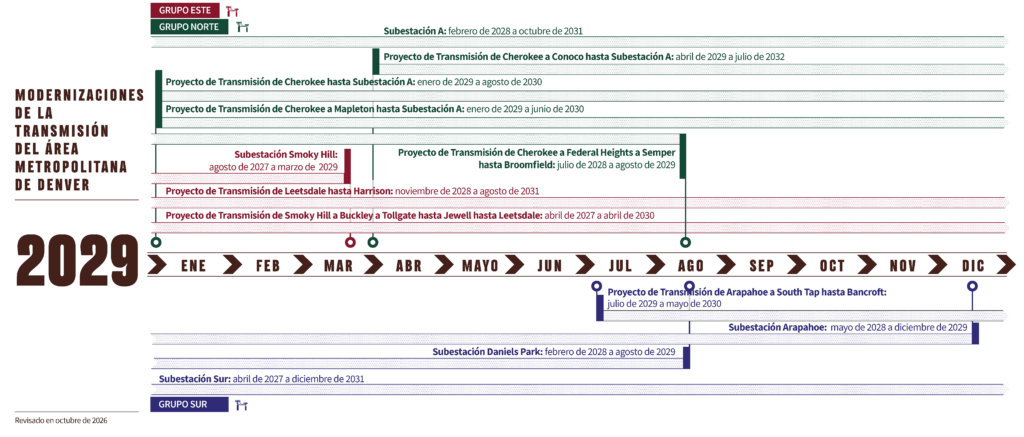

- En 2029, construcción comenzará para el proyecto Arapahoe hasta South Tap hasta Bancroft en el grupo sur y los proyectos Cherokee hasta la Subestación A, Cherokee hasta Mapleton hasta la Subestación A y Cherokee hasta Conoco hasta la Subestación A en el grupo norte.

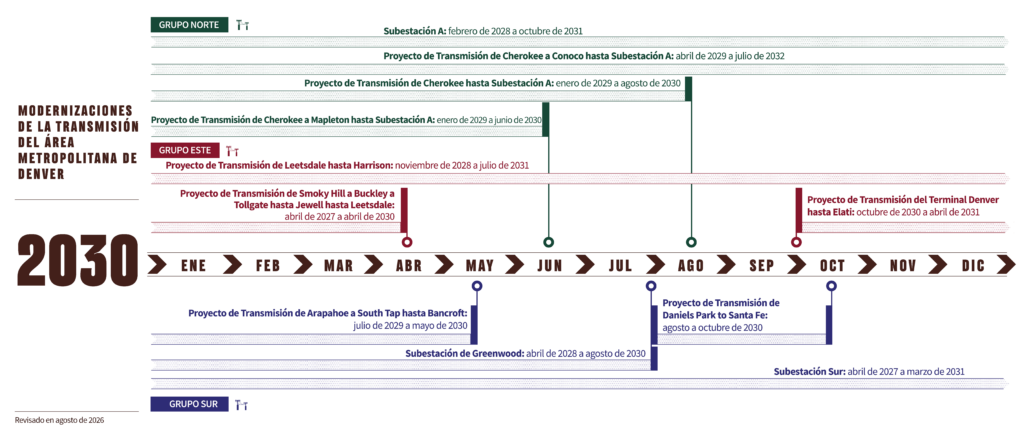

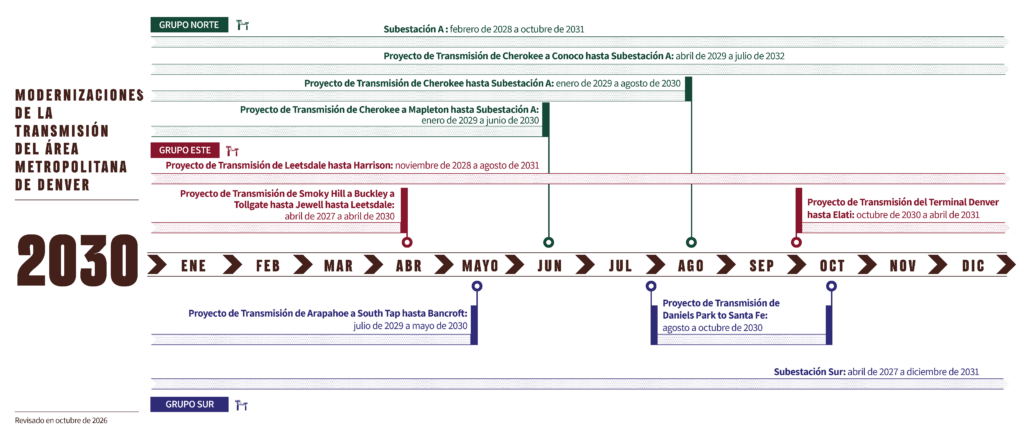

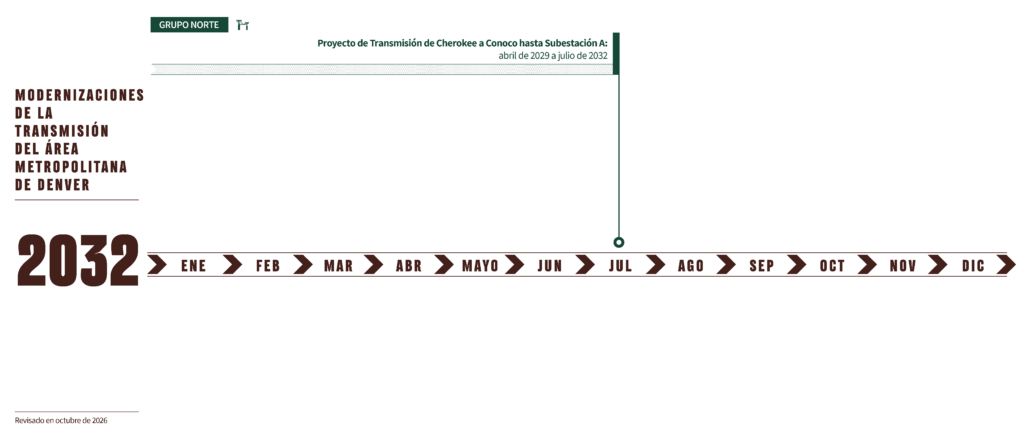

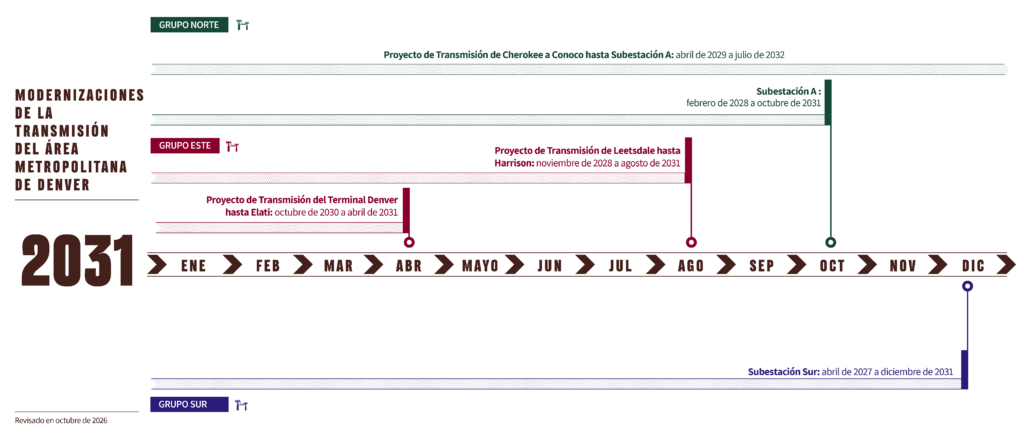

- En 2030, construcción comenzará para el proyecto Terminal Denver hasta Elati en el grupo este y el proyecto de Daniels Park a Santa Fe en el grupo sur.

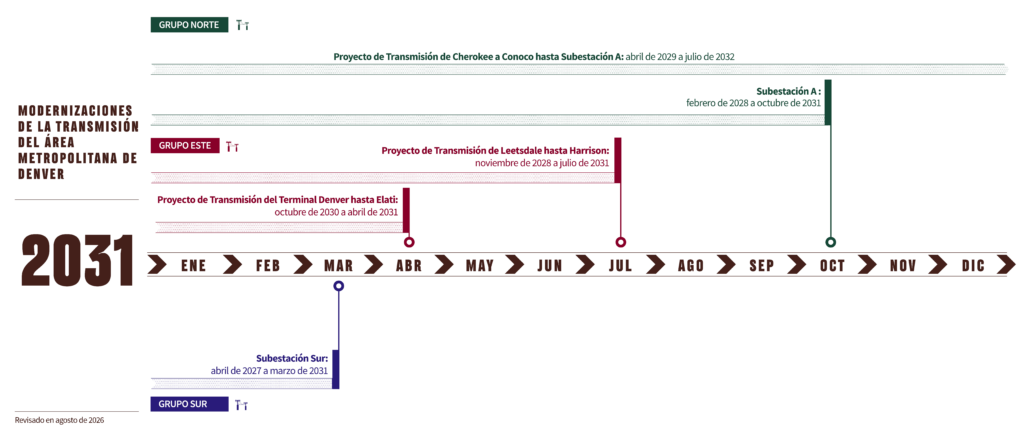

Los horarios están sujetos a cambios.
